第397期 大理丨分時段式“微循環”,保障施工路段全天暢行

優控黑板報

專家導讀

點評專家黃德楓

點評專家:黃德楓

案例來源:大理配時中心

關鍵詞:分時段交通微循環、施工交通組織

當施工圍擋遇上微循環,需要施工單位與交管部門的共同發力,施工疏解方案與原有交通組織方案有機結合,才能最大程度緩解因占道施工通行能力下降而引起的擁堵問題。周邊交叉口配時精細化調整則關系到保障方案的最終運行效果;讓群眾更容易理解接受相關調整措施,才是保障方案可行性和有效性的關鍵。

區域概述

賓川路為大理市下關鎮連接?xùn)|西向的主干道,承擔著市內東西向20%的車流,是市內重點交通要道。受道路空間限制,賓川路長期以來通行能力不足,因此需對賓川路(興盛路-漾濞路)進行車道拓寬工程,為保證道路施工期間車輛的正常通行,大理交警與交通工程師對賓川路施工影響區域進行交通微循環組織優化。

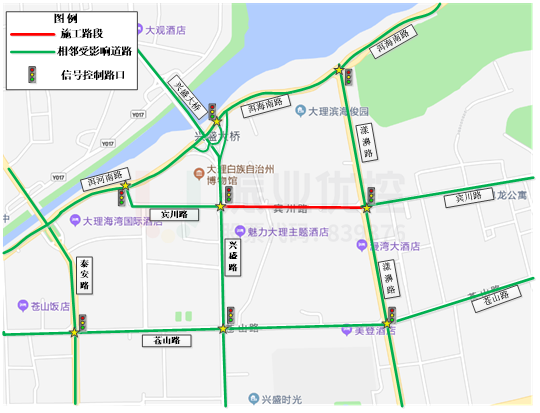

圖1 賓川路(興盛路-漾濞路)施工位置圖
圖1 賓川路(興盛路-漾濞路)施工位置圖

賓川路(興盛路-漾濞路)施工區域道路路網較為密集,與洱河南路、蒼山路平行,與興盛路、漾濞路相交,路網呈網狀分布,具備良好的交通組織微循環條件,該施工路段及相鄰道路信息情況如下表所示:

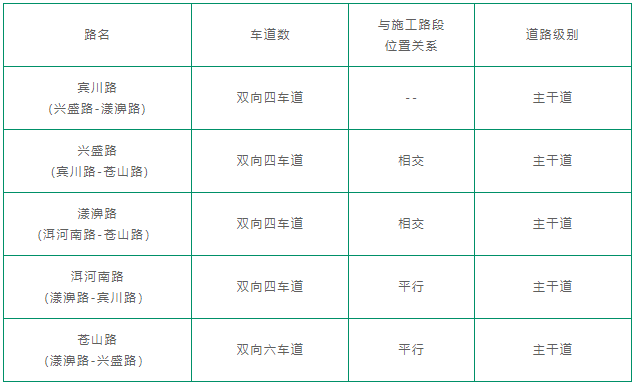

表1 賓川路施工區域道路信息表

表1 賓川路施工區域道路信息表

施工影響分析

1.沿線居民出行受阻

此施工路段采取封閉施工,會對施工沿線區域居民的出行造成不便。賓川路沿線用地類型主要為居住用地與商業用地,同時附近有博物館、社區醫院等公共場所,居民出行需求較大。

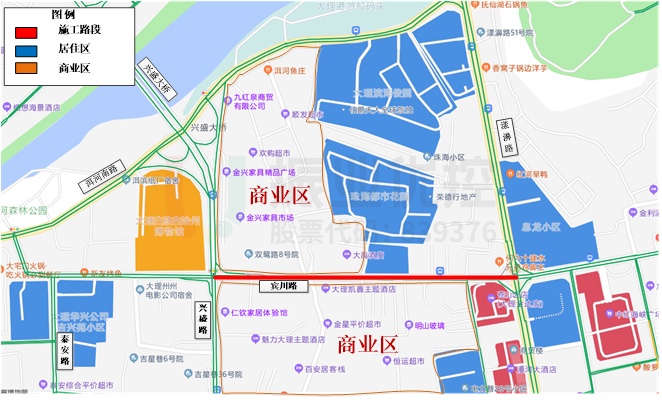

圖2 賓川路施工區域用地情況圖
圖2 賓川路施工區域用地情況圖

2.沿線交通節點疏流受阻

與賓川路直接相交的興盛路和漾濞路日常交通流量較大,賓川路為連接?xùn)|西向的主要交通干道,興盛路與漾濞路為連接南北向的主要交通干道,對大理中心城區交通疏流具有非常重要的地位。賓川路(興盛路-漾濞路)全線施工,會增大與賓川路相交路口及沿線路口的車流量,導致路口疏流不暢,車輛排隊較長,沿線路口交通擁堵或交通癱瘓。

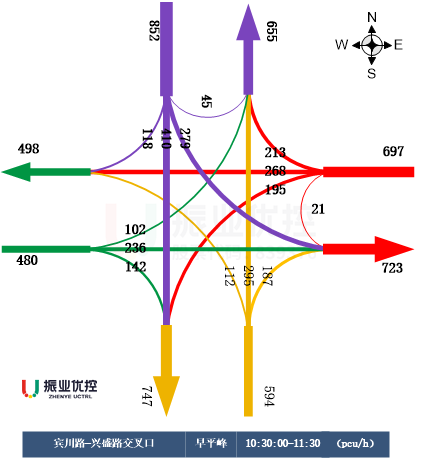

圖3 賓川路-興盛路交叉口車道信息圖與早平峰流量流向圖

圖3 賓川路-興盛路交叉口車道信息圖與早平峰流量流向圖
圖3 賓川路-興盛路交叉口車道信息圖與早平峰流量流向圖

圖4 賓川路-漾濞路交叉口車道信息圖與早平峰流量流向圖

圖4 賓川路-漾濞路交叉口車道信息圖與早平峰流量流向圖
圖4 賓川路-漾濞路交叉口車道信息圖與早平峰流量流向圖

從賓川路與興盛路、賓川路與漾濞路兩個交叉口平峰時段流量流向圖(圖3、圖4)可知,平峰時段進出賓川路(興盛路-漾濞路)車流量較大,達710輛/小時。

施工期間,原途徑施工路段的車流通行受阻,大量車流從相鄰道路繞行,會引起蒼山路與興盛路、洱河南路與漾濞路、蒼山路與漾濞路、興盛橋下路口等路口車流急劇增大,受區域道路條件及交通環境影響,相鄰路口疏流能力有限,引起區域交通擁堵或交通癱瘓的風險較大。

3.早、晚潮汐車道運行受限

該施工路段為早晚高峰潮汐車道運行微循環的關鍵路段,早高峰為東向西的單行交通(圖5),晚高峰為西向東單行交通(圖6);施工期間,早晚高峰潮汐車道微循環通行受阻,影響潮汐車道的運行,引起市內交通通行混亂。

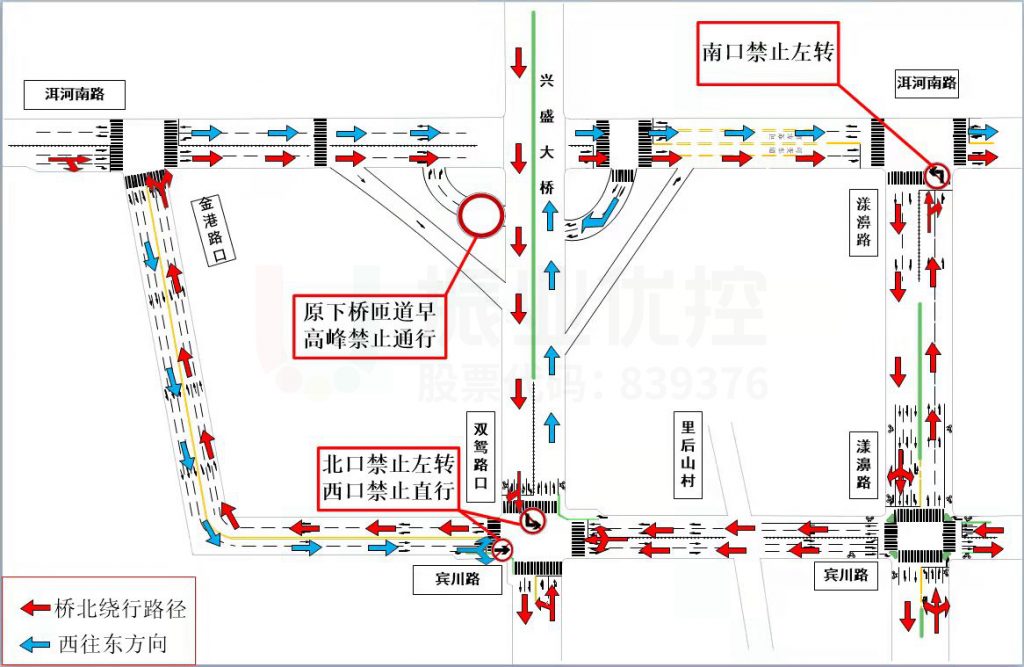

圖5 賓川路原早高峰微循環圖
圖5 賓川路原早高峰微循環圖

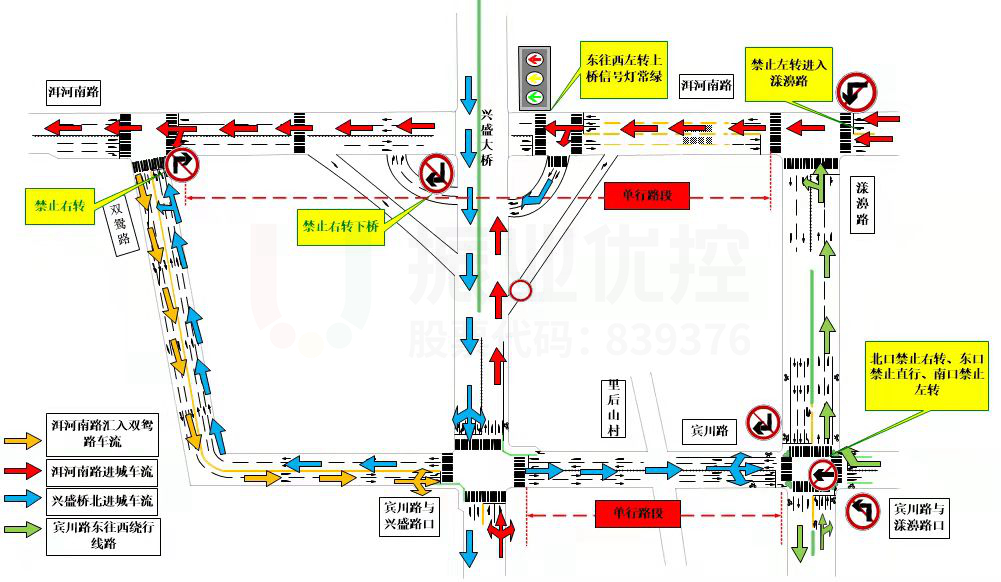

圖6 賓川路原晚高峰微循環圖
圖6 賓川路原晚高峰微循環圖

優化思路

本次施工采取半封閉式施工,大理交警及交通工程師結合賓川路及相鄰道路交通條件,在保障居民便捷出行、兼顧潮汐車道正常運行、提升施工區域通行能力的前提下,根據各時段交通需求進行交通微循環組織優化。

依托洱河南路與蒼山路兩條道路,根據潮汐車道運行需求組織單向繞行方案,同時對相鄰道路交通節點的配時做精細化調整,在保證市民出行需求前提下,提升施工區域道路通行條件,盡可能減少施工對區域交通的影響。

優化方案

1.施工組織

為保證施工期間車輛正常通行,此次施工采取半封閉式施工方法,分為兩個階段進行施工組織。

第一階段封閉賓川路(興盛路-漾濞路)北側兩條機動車道、綠化帶及人行道進行封閉施工。

第二階段封閉賓川路(興盛路-漾濞路)南側兩條機動車道、綠化帶及人行道進行封閉施工。

因第一階段施工工期較長,且第一階段施工恢復后道路條件變動因素,故本次微循環組織優化主要圍繞第一階段施工展開。

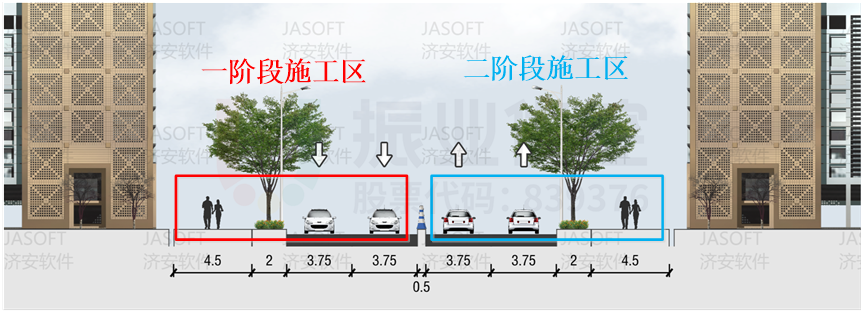

圖7 賓川路(興盛路-漾濞路)施工橫斷面圖
圖7 賓川路(興盛路-漾濞路)施工橫斷面圖

2.交通組織

為保證居民出行需求及潮汐車道的正常運行,第一階段施工期間賓川路早高峰、晚高峰、平峰進行單行方案交通組織具體內容如下:

(1)早高峰交通組織

賓川路施工期間,周一至周五早高峰7:30-9:00實施東向西單向通行,其繞行路線圖如下所示:

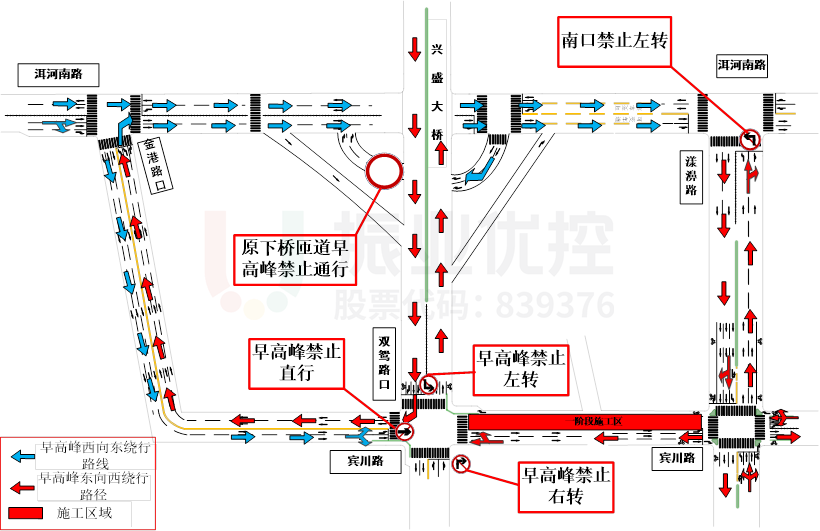

圖8 賓川路施工期間早高峰繞行路線圖
圖8 賓川路施工期間早高峰繞行路線圖

施工期間賓川路與興盛路交叉口早高峰時段禁止北進口左轉、南進口右轉,西進口直行,賓川路與興盛路、賓川路與漾濞路兩個交叉口早高峰相位圖如下圖所示:

圖9 賓川路與興盛路交叉口施工期間早高峰相位圖
圖9 賓川路與興盛路交叉口施工期間早高峰相位圖

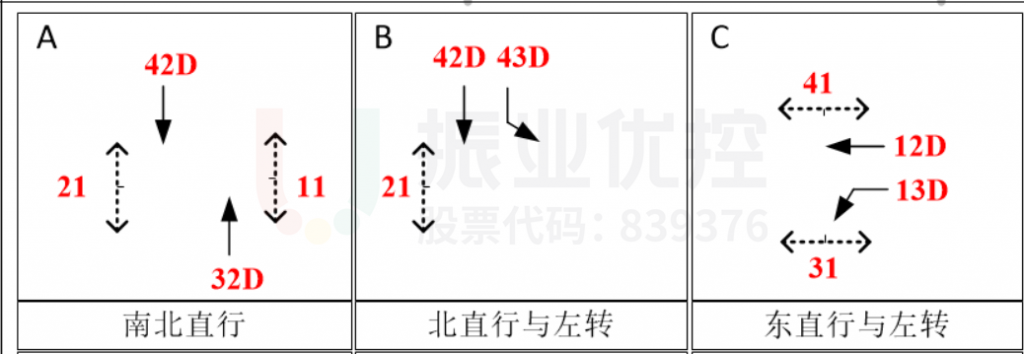

圖10 賓川路與漾濞路交叉口施工期間早高峰相位圖
圖10 賓川路與漾濞路交叉口施工期間早高峰相位圖

(2)晚高峰交通組織

賓川路施工期間,周一至周五晚高峰17:00-19:00實施西向東單向通行,其繞行路線圖如下所示:

圖11 賓川路施工期間晚高峰繞行路線圖
圖11 賓川路施工期間晚高峰繞行路線圖

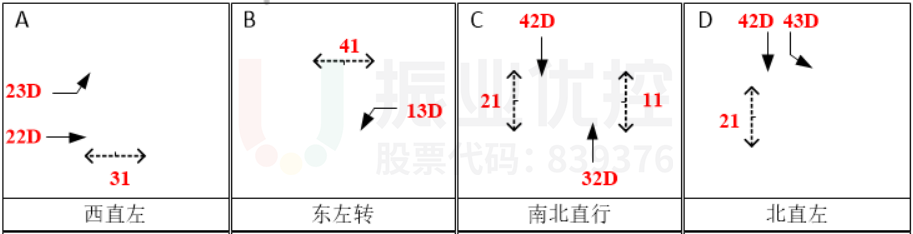

施工期間賓川路與漾濞路晚高峰時段禁止北進口右轉、南進口左轉、東進口直行,晚高峰時段賓川路與興盛路、賓川路與漾濞路兩個交叉口相位設計如下圖所示:

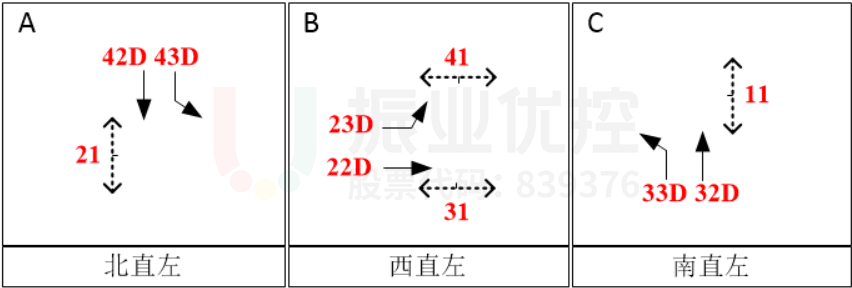

圖12 賓川路與興盛路交叉口施工期間晚高峰相位圖
圖12 賓川路與興盛路交叉口施工期間晚高峰相位圖
圖13 賓川路與漾濞路交叉口施工期間晚高峰相位圖
圖13 賓川路與漾濞路交叉口施工期間晚高峰相位圖

(3)平峰交通組織

平峰時段,賓川路(興盛路-漾濞路)實施由西向東的單行,洱河南路東西向?qū)嵤╇p向通行,繞行路線圖如下圖所示:

圖14 賓川路施工期間平峰繞行路線圖
圖14 賓川路施工期間平峰繞行路線圖

平峰時段,賓川路與興盛路、賓川路與漾濞路交叉口相位圖如下圖所示:

圖15 賓川路與興盛路交叉口施工期間平峰相位圖
圖15 賓川路與興盛路交叉口施工期間平峰相位圖
圖16 賓川路與漾濞路交叉口施工期間平峰相位圖
圖16 賓川路與漾濞路交叉口施工期間平峰相位圖

3.交通管理保障

為保證微循環順暢運行,對循環路段進行禁停管理、公交車輛運營管理、工程運輸車管理、交通信息管理等,具體內容如下:

(1)禁停管理

為保證施工相鄰區域道路繞行方案高效運行,對賓川路、漾濞路、興盛路、洱河南路、蒼山路等周邊道路實施禁止機動車停放管理。

(2)公交車輛運營管理

合理調整途徑該路段的公交線路。

(3)工程運輸車管理

為減少施工區域施工運輸車對施工區域的影響,結合實際交通環境和運行情況考慮,渣土、材料運輸車及其他工程車輛每日7:00-9:00、11:40-12:00、17:00-19:30禁止在施工路段及周邊路段通行。

(4)交通信息管理

對施工區域合理布設施工標志,同時提前發布施工繞行路線、施工管理等信息,保證施工期間交通有序運行。

運行效果

賓川路(興盛路-漾濞路)施工區域第一階段道路通行能力由原來的5200pcu/h下降至2080pcu/h,下降約60%;施工前平均運行車速30.5km/h,通過實施多重優化后,施工后平均運行車速為27.5km/h,平均運行車速下降9%,有效控制施工對路段行車速度的影響,保障了施工路段有序通行,將施工對區域道路通行的影響降到最低。

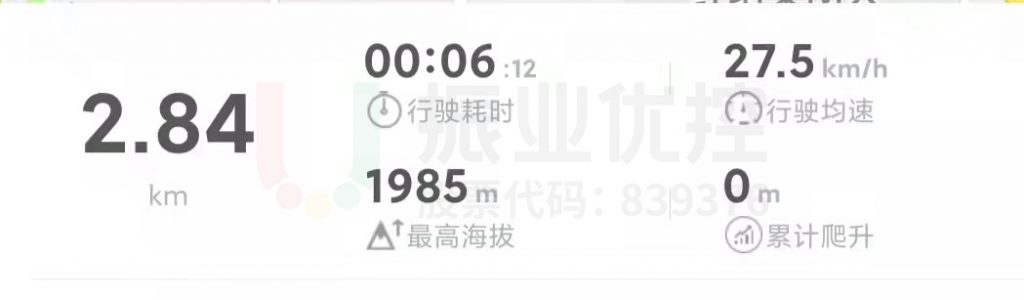

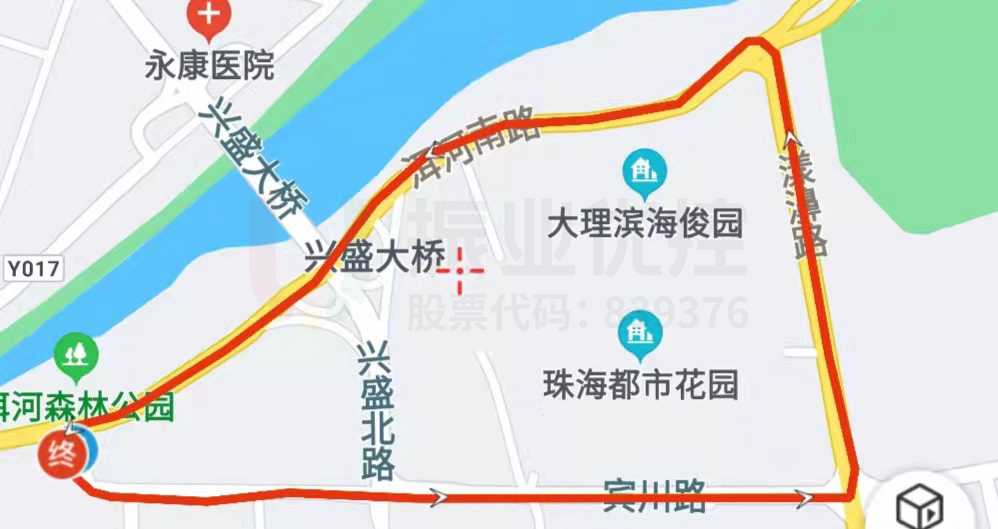

圖17 賓川路施工后微循環繞行實測圖

圖17 賓川路施工后微循環繞行實測圖
圖17 賓川路施工后微循環繞行實測圖

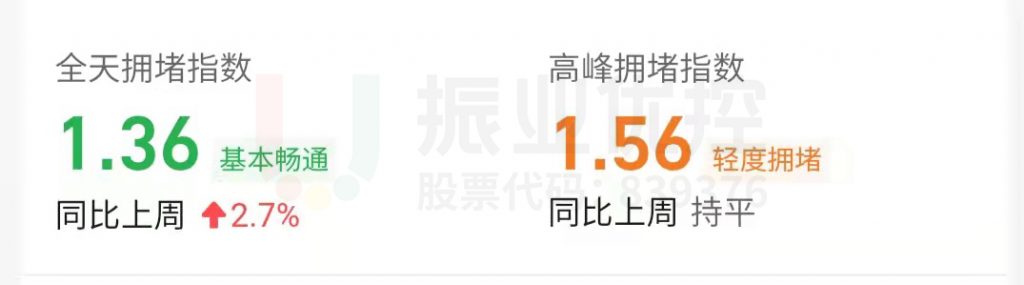

從施工前后高德區域交通擁堵指數來看,施工后比施工前上升2.7%,施工前后高峰擁堵指數相持平,有效控制了施工對區域交通造成的影響。

圖18 賓川路施工區域高德?lián)矶轮笖?shù)
圖18 賓川路施工區域高德?lián)矶轮笖?shù)

案例總結

城市道路改造中,占道施工的情況較為普遍,施工過程中實施合理的施工交通組織方案不僅能夠減少對市民出行的影響,還能提升施工期間道路的通行效率,避免施工區域交通擁堵或交通癱瘓。

本案例結合早晚高峰潮汐車道交通組織方案,綜合考慮市民出行需求,實施分階段施工及施工期交通微循環組織,有效解決了占道施工車輛通行受阻的問題,是城市道路占道施工區域交通組織的一次合理有效的實戰。對占道施工道路進行交通組織優化,還應充分結合實際交通環境及施工區域通行需求進行綜合考慮,因地制宜進行方案設計。
